Cải tạo nhà phố anh Nam tại TP. Thủ Đức
Công trình cải tạo nhà phố của gia đình anh Nam tại khu vực Quốc lộ 13 cũ, TP. Thủ Đức được Xây Dựng Nhân Thủy lập phương án theo hướng xử lý đồng bộ phần hoàn thiện và điều chỉnh một số chi tiết công năng. Phạm vi gồm xây tô, cải tạo hai nhà vệ sinh, xử lý chống thấm tường ngoài, sơn lại nhà, thay cửa nhôm, mái tôn, trần, sàn gỗ và điều chỉnh điện nước khu bếp.
Thay vì chỉ làm mới bề mặt, từng nhóm công việc được sắp xếp theo trình tự để hạn chế thi công chồng chéo: tháo dỡ và xây tô trước, tiếp đến là chống thấm và điện nước, sau đó mới lắp cửa, trần, sàn và hoàn thiện sơn. Đây cũng là cách Nhân Thủy triển khai các công trình sửa nhà tại TP. Thủ Đức có nhiều hạng mục liên quan trong cùng một mặt bằng.
Thông tin tổng quan công trình
| Nội dung | Thông tin |
|---|---|
| Loại công trình | Nhà phố |
| Chủ đầu tư | Gia đình anh Nam |
| Khu vực | Quốc lộ 13 cũ, TP. Thủ Đức, TP.HCM |
| Hiện trạng | Nhà đang sử dụng, cần cải tạo đồng thời nhiều hạng mục hoàn thiện và công năng |
| Khu vực thi công | Tầng trệt, tầng lửng và tầng trên |
| Hạng mục chính | Xây tô, cửa và cổng, nhà vệ sinh, chống thấm, sơn, mái tôn, trần, sàn gỗ, điện nước khu bếp |
| Kế hoạch thi công theo dự toán | 20 ngày |
| Bảo hành theo hồ sơ | 12 tháng kể từ ngày nghiệm thu và bàn giao |
| Đơn vị thực hiện | Công ty TNHH Tư vấn Thiết kế Xây dựng Nhân Thủy |

Hiện trạng và yêu cầu cải tạo
Qua phạm vi công việc được ghi nhận, ngôi nhà không chỉ cần sơn lại mà còn phải xử lý nhiều nhóm hạng mục có liên hệ trực tiếp với nhau. Một số ô cửa cần xây bịt hoặc mở lại để phù hợp với cách sử dụng và tăng khả năng lấy gió. Hệ cửa cũ được thay bằng cửa nhôm kính; cửa cổng được làm mới. Hai khu vệ sinh cần tháo lớp hoàn thiện cũ để ốp lát và lắp lại thiết bị.
Phần bao che cũng là khu vực cần chú ý. Hồ sơ dự toán ghi nhận việc chống thấm các bức tường ngoài, xử lý vị trí giáp ranh, thay mái tôn và sơn lại mặt tiền, ban công. Bên trong nhà, phạm vi còn gồm sơn trần – tường, thay trần ở một số khu vực, lát sàn gỗ tầng lửng và điều chỉnh điện, cấp thoát nước tại khu bếp.
Với công trình có nhiều đầu việc như vậy, nếu mỗi hạng mục được thực hiện rời rạc, bề mặt vừa hoàn thiện có thể phải đục sửa lại để đi điện nước hoặc lắp cửa. Vì vậy, Nhân Thủy tổ chức phương án theo thứ tự từ phần gây bụi, ẩm và tác động đến kết cấu bao che đến các lớp hoàn thiện sau cùng.

Phương án cải tạo nhà phố anh Nam
Điều chỉnh tường, ô cửa và khả năng thông gió
Tại tầng trệt và tầng lửng, một số cửa sổ cũ được xây bịt; một số vị trí khác được cắt mở ô cửa mới. Các ô cửa lật kích thước nhỏ được bố trí tại khu bếp, nhà vệ sinh và cầu thang nhằm hỗ trợ lấy gió hoặc tạo lối kiểm tra thiết bị.
Khi thay đổi ô cửa trên tường xây, đội thi công cần xác định đúng phạm vi tường, đường điện nước âm và biện pháp gia cố mép ô. Sau khi tháo hoặc xây bịt, phần tiếp giáp được tô trám đồng đều trước khi bả và sơn. Cách làm này hạn chế vết nứt chạy quanh khung cửa và tránh để lại cao độ bề mặt không đều.

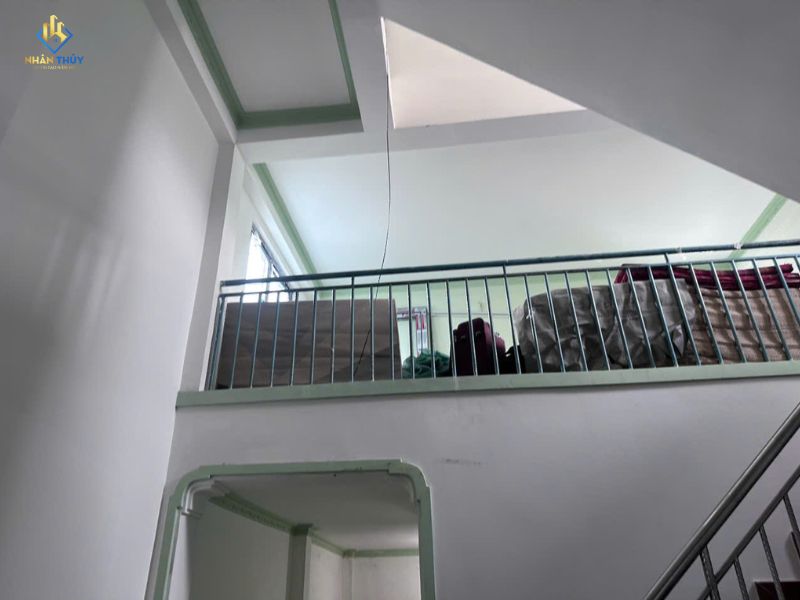

[Chèn ảnh 3 – Thi công tháo dỡ, xây tô hoặc điều chỉnh ô cửa tại đây]

Thay cửa nhôm kính và làm mới cửa cổng

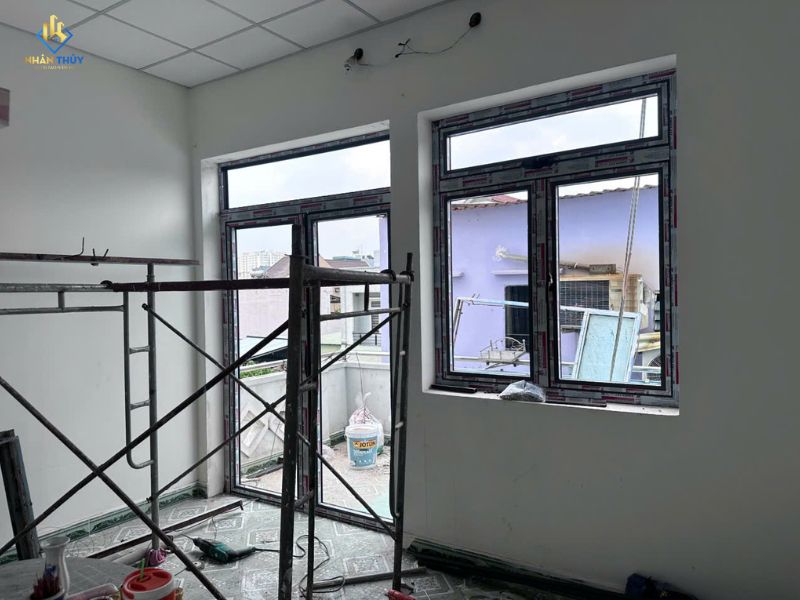

Phạm vi dự toán gồm nhiều bộ cửa đi, cửa sổ và cửa mở lật bằng nhôm Xingfa dày 1,4 mm, kết hợp kính cường lực 8 mm. Các vị trí nằm tại phòng khách, phòng ngủ tầng trệt, nhà vệ sinh, tầng lửng và ban công.
Cửa cổng cũ được tháo bỏ để thay bằng cổng sắt hộp kết hợp chi tiết CNC trang trí. Trước khi gia công, kích thước phải được đo lại tại hiện trường; vị trí bản lề, khóa, hướng mở và khoảng hở nền cần được thống nhất để cổng vận hành thuận tiện và không cạ nền.

Cải tạo hai khu vực nhà vệ sinh

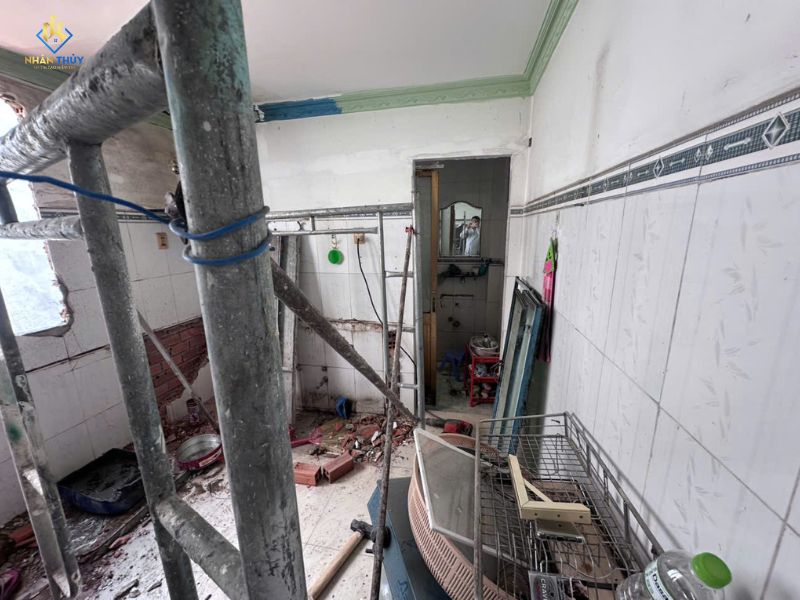

Nhà vệ sinh tầng trệt và tầng trên được tháo gạch tường, gạch nền cũ để ốp lát lại. Thiết bị vệ sinh được tháo dỡ và lắp đặt lại theo phạm vi đã thống nhất.
Đối với hạng mục này, lớp hoàn thiện mới chỉ bền khi nền và đường thoát nước bên dưới được kiểm tra trước khi lát gạch. Trong quá trình triển khai, cần kiểm soát độ dốc sàn về phễu thu, cao độ ngưỡng cửa, các vị trí xuyên sàn và mối nối cấp thoát nước. Nếu hiện trạng cho thấy lớp chống thấm cũ không còn bảo đảm, phương án xử lý phải được thống nhất trước khi ốp lát để tránh phải tháo gạch lần nữa.
Gia chủ có nhu cầu tương tự có thể tham khảo thêm giải pháp cải tạo nhà vệ sinh tại TP.HCM để xác định khi nào cần sửa cục bộ và khi nào nên tháo hoàn thiện cũ để làm lại đồng bộ.

Xử lý chống thấm và sơn hoàn thiện
Theo dự toán, phạm vi chống thấm tập trung ở hai bức tường bên, tường phía sau và vị trí giáp ranh với nhà bên cạnh. Tường ngoài được dự kiến xử lý bằng hệ chống thấm Kova CT-11A; khu vực giáp ranh có giải pháp bổ sung tôn lá che chắn.
Trước khi thi công, bề mặt cần được kiểm tra để nhận diện vết nứt, lớp sơn bong, vị trí rỗng hoặc khe tiếp giáp có nguy cơ dẫn nước. Phần nền yếu phải được làm sạch và sửa ổn định trước khi phủ vật liệu. Không nên chỉ sơn đè lên vết ẩm vì lớp phủ mới có thể tiếp tục phồng rộp nếu nguồn nước chưa được xử lý.
Phần sơn nội thất gồm trần và tường; mặt tiền và ban công sử dụng hệ sơn ngoại thất. Màu sắc, số lớp và thời gian khô giữa các lớp được kiểm tra theo hệ vật liệu đã duyệt. Đối với tường nhà cũ, công đoạn xử lý nền có ảnh hưởng trực tiếp đến độ phẳng, độ bám dính và tính đồng đều của màu sau khi hoàn thiện.
Xem thêm cách xác định nguyên nhân và phương án chống thấm tường hoặc quy trình sơn lại nhà cũ trước khi lựa chọn giải pháp.
Điều chỉnh điện và cấp thoát nước khu bếp
Phạm vi điện nước tại dự án là điều chỉnh cục bộ ở khu bếp, bao gồm đường điện phục vụ thiết bị và hệ cấp thoát nước cho máy giặt, chậu rửa. Đây không phải là hạng mục làm mới toàn bộ hệ thống điện nước của ngôi nhà.
Trước khi hoàn thiện tường và lắp tủ bếp, vị trí ổ cắm, nguồn thiết bị, đường cấp, đường thoát và cao độ đầu chờ cần được khóa lại. Việc xác định sớm giúp hạn chế đục sửa sau khi ốp lát hoặc sơn hoàn thiện.
Hạng mục và khối lượng chính theo hồ sơ dự toán
| Nhóm công việc | Phạm vi/khối lượng tham khảo |
|---|---|
| Xây tô và điều chỉnh tường | Khoảng 6,6 m² tường gạch 100 mm; xây bịt/mở lại một số ô cửa; tô trám sau tháo dỡ |
| Vách thạch cao | Khoảng 20,9 m² vách một mặt |
| Sơn nội thất | Khoảng 60 m² trần và 410 m² tường theo dự toán; nghiệm thu theo thực tế |
| Chống thấm tường ngoài | Khoảng 200 m² theo dự toán; nghiệm thu theo diện tích thực tế |
| Sơn mặt tiền và ban công | Khoảng 78 m² |
| Nhà vệ sinh | Cải tạo hai khu vực; tháo gạch cũ, ốp lát và lắp lại thiết bị |
| Mái tôn | Khoảng 70 m² |
| Trần | Khoảng 11,4 m² trần nhựa và 50 m² trần thạch cao tấm thả |
| Sàn gỗ | Khoảng 30 m² sàn gỗ công nghiệp 8 mm và khoảng 40 m nẹp |
| Cửa và cổng | Thay/lắp nhiều cửa nhôm kính, cửa mở lật và cổng sắt hộp CNC |
| Điện nước | Điều chỉnh cục bộ khu bếp, máy giặt và chậu rửa |
| Hoàn thiện | Thu gom xà bần và vệ sinh công nghiệp sau thi công |
Các con số trên phản ánh phạm vi dự toán, không phải bảng quyết toán. Khối lượng cuối cùng cần căn cứ vào kết quả đo đạc và nghiệm thu tại công trình. Nhân Thủy không công bố giá trị riêng của khách hàng trên trang dự án. Để dự trù công trình có hiện trạng tương tự, gia chủ có thể xem báo giá sửa nhà trọn gói hoặc yêu cầu khảo sát trực tiếp.
Trình tự thi công được tổ chức như thế nào?
1. Khảo sát và khóa phạm vi công việc
Đội ngũ kiểm tra từng tầng, đo lại khối lượng, xác định vị trí tháo dỡ, ô cửa cần điều chỉnh, khu vực thấm và các đầu chờ điện nước. Vật liệu, màu sắc, kích thước cửa và cách sử dụng từng không gian được thống nhất trước khi triển khai.
2. Che chắn, tháo dỡ và vận chuyển xà bần

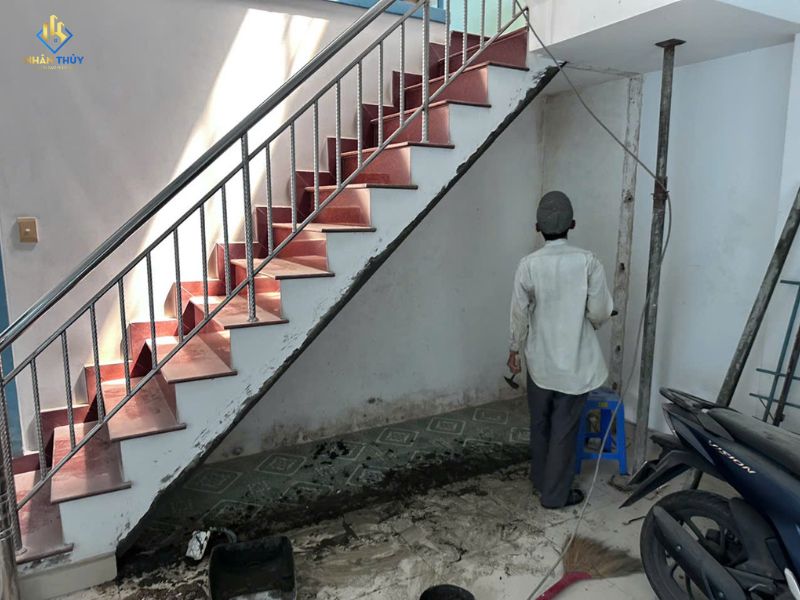

Các khu vực giữ lại được che chắn. Công việc tháo cửa, gạch cũ, trần, mái tôn và phần xây cần chỉnh sửa được thực hiện theo trình tự để hạn chế ảnh hưởng đến hạng mục còn sử dụng. Xà bần được thu gom và vận chuyển khỏi công trình.
3. Xây tô và đi điện nước âm
Tường, ô cửa và các vị trí cần trám vá được thi công trước. Hệ điện và cấp thoát nước khu bếp được điều chỉnh trong giai đoạn này để tránh đục lại lớp hoàn thiện.
4. Xử lý chống thấm và ốp lát
Bề mặt ngoài nhà, vị trí giáp ranh và các khu vực ẩm được xử lý theo hiện trạng. Hai nhà vệ sinh được chuẩn bị nền, kiểm tra cao độ và ốp lát sau khi các lớp bên dưới đạt yêu cầu.
5. Lắp mái, trần, cửa và sàn
Mái tôn và hệ cửa được lắp theo kích thước đo thực tế. Trần, sàn gỗ và nẹp hoàn thiện được bố trí sau các công đoạn tạo ẩm, tạo bụi để giảm nguy cơ cong vênh hoặc bám bẩn.
6. Bả, sơn và hoàn thiện chi tiết
Bề mặt tường, trần và mặt tiền được vệ sinh, sửa lỗi nền rồi thi công theo hệ sơn đã duyệt. Các mép cửa, chân tường, mối tiếp giáp và vị trí đã tô trám được rà soát trước khi hoàn thiện lớp cuối.
7. Kiểm tra, vệ sinh và bàn giao

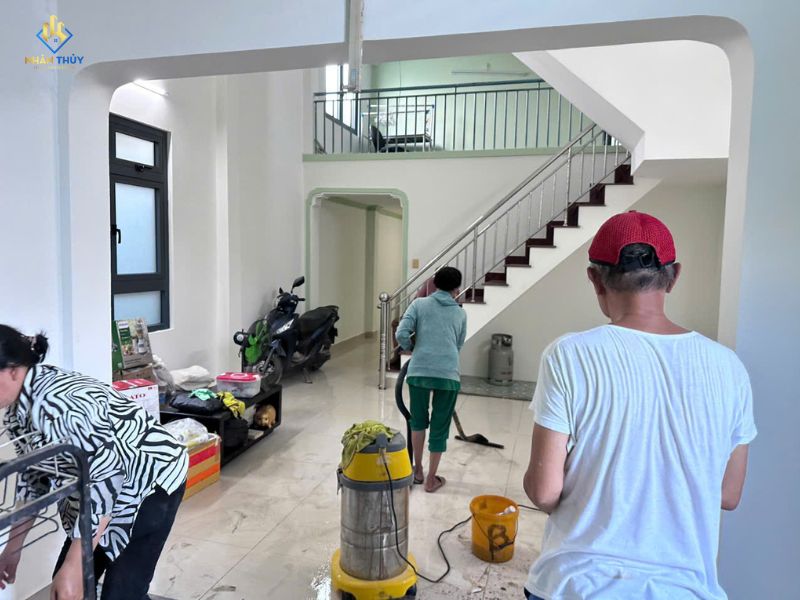

Sau thi công, đội ngũ kiểm tra khả năng vận hành của cửa, độ hoàn thiện bề mặt sơn, mái và các điểm tiếp giáp, độ dốc thoát nước, thiết bị vệ sinh cùng các đầu cấp thoát nước đã điều chỉnh. Công trình được vệ sinh trước khi nghiệm thu và bàn giao.

Những điểm cần kiểm soát ở công trình cải tạo nhiều hạng mục
- Chốt phạm vi tháo dỡ trước khi làm: Nhà đang sử dụng thường có nhiều phần cần giữ lại. Đánh dấu rõ giúp hạn chế tháo nhầm và phát sinh không cần thiết.
- Xử lý nguồn thấm trước lớp sơn: Sơn mới không thay thế cho việc sửa khe nứt, điểm tiếp giáp hoặc nguồn nước xâm nhập.
- Khóa vị trí điện nước trước khi hoàn thiện bếp: Ổ cắm và đầu chờ sai vị trí có thể buộc phải cắt tủ hoặc đục lại tường.
- Đo cửa tại hiện trường: Kích thước sản xuất cần căn cứ ô chờ sau khi xây tô, không chỉ dựa trên số đo ban đầu.
- Sắp xếp vật liệu theo điều kiện bề mặt: Trần và sàn gỗ chỉ nên lắp khi các công việc ướt đã hoàn tất và khu vực đủ khô.
- Nghiệm thu theo từng nhóm: Các phần bị che khuất như chống thấm hoặc điện nước cần được kiểm tra trước khi chuyển sang lớp hoàn thiện tiếp theo.
Bảo hành và phạm vi áp dụng
Thời gian bảo hành là 12 tháng kể từ ngày nghiệm thu và bàn giao.
Các hư hỏng do nguồn thấm mới từ khu vực ngoài phạm vi, va đập, tự ý sửa chữa hoặc can thiệp của đơn vị khác cần được khảo sát để xác định nguyên nhân trước khi xử lý. Khi tiếp nhận yêu cầu, Nhân Thủy kiểm tra hiện trạng, đối chiếu phạm vi thi công và thông báo phương án cụ thể cho chủ nhà.
Câu hỏi thường gặp
Cải tạo nhà phố đang sử dụng có cần dọn toàn bộ đồ đạc không?
Điều này phụ thuộc phạm vi thi công. Nếu sửa đồng thời nhiều tầng, thay mái, sơn và tháo dỡ nhiều hạng mục, nên di chuyển tài sản khỏi khu vực làm việc. Với phạm vi cục bộ, có thể chia khu vực và che chắn nhưng cần thống nhất lối vận chuyển vật tư, xà bần và thời gian thi công.
Vì sao cần khảo sát trước khi báo giá sửa nhà?
Nhà cũ thường có phần việc bị che khuất như lớp nền, nguồn thấm, đường điện nước âm hoặc kích thước ô chờ không đồng đều. Khảo sát giúp xác định phạm vi, đo khối lượng và lựa chọn giải pháp phù hợp hơn so với báo giá chỉ dựa trên diện tích chung.
Khối lượng dự toán có phải khối lượng thanh toán cuối cùng không?
Không phải lúc nào cũng giống nhau. Một số hạng mục được đo và nghiệm thu theo thực tế. Nếu phát hiện công việc ngoài phạm vi ban đầu, nhà thầu cần thông báo, lập phần phát sinh và chỉ triển khai sau khi chủ nhà thống nhất.
Cải tạo nhiều hạng mục nên thi công theo thứ tự nào?
Thông thường cần làm phần tháo dỡ, xây tô và điện nước trước; tiếp theo là chống thấm, ốp lát; sau đó lắp mái, cửa, trần, sàn và sơn hoàn thiện. Trình tự cụ thể được điều chỉnh theo hiện trạng và điều kiện mặt bằng.
Nhân Thủy có nhận khảo sát cải tạo nhà tại TP. Thủ Đức không?
Có. Gia chủ có thể gửi ảnh hiện trạng, vị trí công trình và danh sách hạng mục dự kiến để Nhân Thủy trao đổi ban đầu, sau đó sắp xếp khảo sát khi cần đo đạc và kiểm tra trực tiếp.
Bạn cần cải tạo nhà phố tại TP. Thủ Đức?
Hãy gửi cho Nhân Thủy ảnh hiện trạng, diện tích dự kiến và các hạng mục cần sửa. Đội ngũ sẽ trao đổi nhu cầu, khảo sát công trình và lập phạm vi cùng dự toán chi tiết. Nếu phát hiện công việc ngoài phạm vi ban đầu, phương án và chi phí sẽ được thông báo để hai bên thống nhất trước khi triển khai.
- Hotline: 0981 878 997
- Email: xaydungnhanthuy@gmail.com
Dịch vụ liên quan
Sửa điện nước tại nhà TP.HCM – nhận biết sự cố, chi phí tham khảo và khi nào nên gọi thợ
Khi nhà bạn có mùi khét không rõ nguồn, aptomat nhảy liên tục, ổ cắm gây tê tay, hoặc nước rò rỉ mà không…
Sửa nhà cấp 4: Phương án cải tạo, chi phí và kinh nghiệm thi công
Sửa nhà cấp 4 nên bắt đầu bằng việc kiểm tra hiện trạng, không phải chọn mẫu thiết kế. Nếu móng, cột, tường và…
Cải tạo mặt tiền nhà tại TP.HCM: phương án, chi phí và cách chọn theo hiện trạng
Cải tạo mặt tiền là việc làm mới phần “bộ mặt” bên ngoài của ngôi nhà — từ lớp sơn, vật liệu ốp, hệ…
