Sửa nhà Thủ Đức: báo giá theo hạng mục, cách đọc chi phí và quy trình thi công

Khu vực phục vụ: Thủ Đức, TPHCM

Trang này giúp bạn làm ba việc trước khi quyết định sửa nhà ở Thủ Đức: ước tính chi phí theo từng hạng mục, đọc được hiện trạng căn nhà để biết hạng mục nào thật sự cần làm, và biết cần chuẩn bị gì trước khi gọi đơn vị thi công đến khảo sát.

Điều quan trọng nhất cần nắm trước khi đọc bảng giá: chi phí sửa nhà không được quyết định bởi diện tích sàn, mà bởi khối lượng phải tháo dỡ và phần kết cấu, hệ điện nước phải đụng tới. Hai căn nhà cùng 60 m² có thể chênh nhau rất nhiều nếu một căn chỉ sơn lại và thay gạch nền, còn căn kia phải đục nền để đi lại đường ống, xử lý thấm sàn vệ sinh và gia cố lại phần mái. Vì vậy, bảng giá bên dưới là đơn giá theo hạng mục, không phải giá trọn căn — con số cuối cùng chỉ ra được sau khi bóc tách khối lượng thực tế.

Nội dung dưới đây được viết từ kinh nghiệm khảo sát và thi công cải tạo nhà ở tại TP.HCM của đội Xây dựng Nhân Thủy. Chỗ nào là số liệu đã niêm yết, chỗ nào là ước lượng phụ thuộc vào hiện trạng, chúng tôi ghi rõ.

Lưu ý về địa danh. Từ tháng 7/2025, TP.HCM tổ chức chính quyền hai cấp và tên đơn vị hành chính khu vực Thủ Đức đã thay đổi. Trong bài, “Thủ Đức” được dùng như tên khu vực quen thuộc; danh sách phường ở phần cuối ghi theo tên hành chính hiện hành.

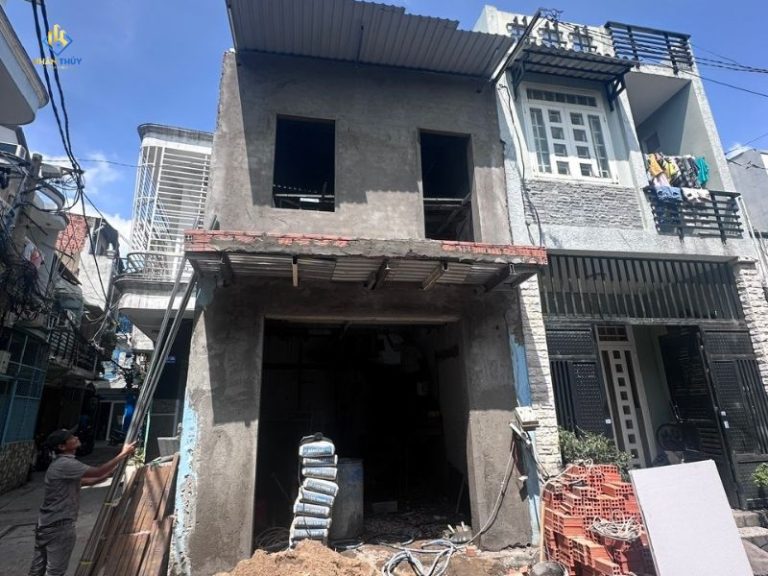

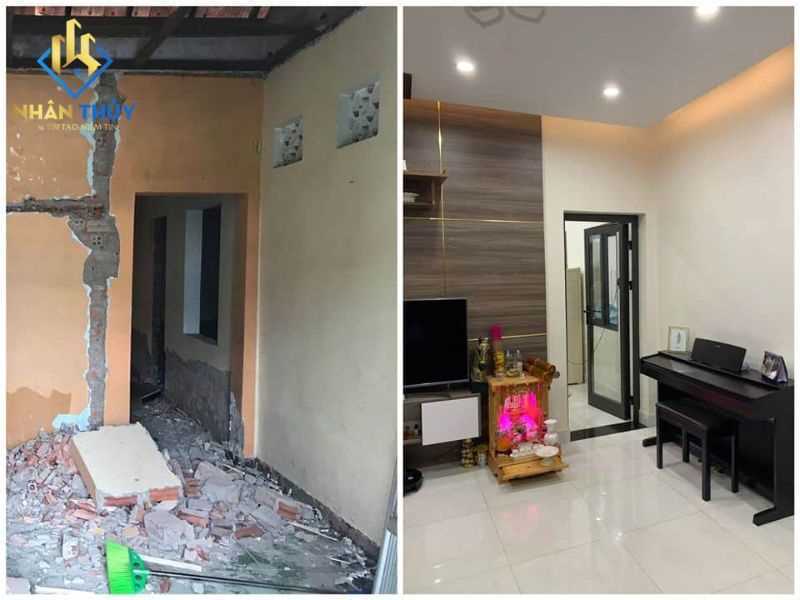

Đội thi công Nhân Thủy đang cải tạo nhà phố tại khu vực Thủ Đức, TP.HCM
Công trình cải tạo nhà phố khu vực Thủ Đức trong giai đoạn hoàn thiện phần xây tô

Báo giá sửa nhà Thủ Đức theo hạng mục

Bảng dưới là đơn giá trọn gói do Xây dựng Nhân Thủy niêm yết công khai, đã bao gồm nhân công và vật tư thi công cơ bản, chưa bao gồm thuế VAT. Cột ghi chú cho biết đơn giá áp dụng trong điều kiện nào — đây là phần quyết định việc con số trong bảng có đúng với căn nhà của bạn hay không.

Cách dùng bảng: Cột phạm vi đơn giá cho biết đơn giá đó đã bao gồm những gì; cột yếu tố làm giá thay đổi cho biết vì sao con số của căn nhà bạn có thể lệch so với bảng. Hai cột này quan trọng ngang với cột đơn giá — đây cũng là phần hay bị bỏ trống ở các bảng giá khác, khiến hai báo giá không so sánh được với nhau.

1. Tháo dỡ và vận chuyển xà bần

Hạng mụcĐVTĐơn giá (VNĐ)Phạm vi đơn giáYếu tố làm giá thay đổi
Đập phá tường gạch45.000 – 55.000Nhân công đập, thu gom và vận chuyển xà bần ra khỏi công trìnhĐộ dày tường; tường có đà, cột bê tông xen kẽ phải cắt riêng; nhà đang có người ở phải che chắn từng khu vực
Đục gạch tường, gạch nền35.000Nhân công đục, thu gom và vận chuyển xà bầnChỉ bóc lớp gạch hay đục xuống hết lớp vữa nền; nền có lớp bê tông lót dày
Tháo dỡ mái tôn25.000Tháo tấm tôn, hạ xuống mặt đất, thu gomChiều cao và độ dốc mái; mái có lớp cách nhiệt; hệ khung kèo phải cắt rời tính riêng
Tháo dỡ trần thạch cao, trần nhựa25.000Tháo tấm và khung xương, thu gomTrần có đèn âm, máy lạnh âm trần, hệ ống gió cần tháo và bảo quản trước
San lấp mặt bằng, cát đất, xà bần120.000Nhân công san gạt, tạo phẳng mặt bằngKhối lượng đất cát thực tế; cự ly và lối vận chuyển; hẻm nhỏ phải trung chuyển bằng xe rùa

2. Xây và tô vữa

Hạng mụcĐVTĐơn giá (VNĐ)Phạm vi đơn giáYếu tố làm giá thay đổi
Xây tường gạch185.000 – 385.000Trọn gói gạch, vữa và nhân công xâyĐộ dày tường và loại gạch quyết định vị trí trong khoảng giá — tường 100 nằm ở cận dưới, tường 200 ở cận trên; chiều cao thi công trên 3,5 m phát sinh giàn giáo
Xây tường gạch đinh 100 mm345.000Trọn gói gạch đinh, vữa và nhân côngĐã cố định chủng loại và độ dày nên biên độ hẹp; chỉ thay đổi theo chiều cao và điều kiện mặt bằng
Tô trát tường155.000Trọn gói vữa và nhân công tô, tính theo mặt tôTô một mặt hay hai mặt; tô ngoài nhà cần giàn giáo; tường cũ phải sủi và tạo nhám trước khi tô
Cán vữa nền để ốp gạch95.000Trọn gói vữa và nhân công cán tạo phẳngChiều dày lớp cán theo cao độ cần bù; nền lún cục bộ phải bù dày hơn

3. Ốp lát, bê tông và hệ kỹ thuật

Hạng mụcĐVTĐơn giá (VNĐ)Phạm vi đơn giáYếu tố làm giá thay đổi
Lát nền gạch430.000Trọn gói gạch phổ thông, vữa và nhân công látChủng loại và kích thước gạch — gạch khổ lớn hoặc gạch cao cấp tính bù chênh vật tư; phòng nhiều góc cắt tăng hao hụt
Ốp gạch tường445.000Trọn gói gạch phổ thông, vữa và nhân công ốpNhư trên; ốp cao trên đầu người và ốp trong không gian hẹp tăng nhân công
Ốp gạch len tường85.000Trọn gói gạch len và nhân côngỐp nổi hay ốp chìm; ốp chìm phải cắt tường nên cao hơn
Đổ bê tông750.000Trọn gói bê tông, ván khuôn và nhân côngCấu kiện là sàn, dầm hay cột; chiều dày và mác bê tông theo thiết kế; cốt thép tính riêng theo khối lượng
Thi công chống thấm230.000Trọn gói vật liệu chống thấm và nhân công thi côngVị trí thi công (sàn vệ sinh, sân thượng, tường ngoài) và phương pháp tương ứng; xử lý cổ ống xuyên sàn, khe co giãn tính theo điểm
Điện dân dụng, điện văn phòngm² sàn145.000Trọn gói dây, ống luồn, đế âm và nhân công đi tuyếnMật độ điểm điện trên mỗi mét vuông; đi âm tường trên tường cũ phải cắt và trám lại; thiết bị đóng cắt và đèn tính riêng
Hệ thống cấp thoát nướcm² sàn165.000Trọn gói ống, phụ kiện và nhân công đi tuyếnSố phòng vệ sinh và bếp; vị trí bồn nước, máy bơm; thiết bị vệ sinh tính riêng

4. Trần và vách thạch cao

Hạng mụcĐVTĐơn giá (VNĐ)Phạm vi đơn giáYếu tố làm giá thay đổi
Trần thạch cao thả 600×600130.000 – 300.000Trọn gói khung xương, tấm và nhân côngLoại khung xương và loại tấm quyết định vị trí trong khoảng giá; tấm chống ẩm cho khu vực ẩm nằm ở cận trên; trần giật cấp tính theo hạng mục riêng
Vách thạch cao210.000 – 240.000Trọn gói khung xương, tấm và nhân côngVách một mặt nằm ở cận dưới, vách hai mặt ở cận trên; vách cao hoặc có khoét cửa tăng nhân công
Bông thủy tinh cách âm cho vách95.000Trọn gói bông và nhân công lắpChỉ thi công đồng thời với vách; độ dày lớp bông theo yêu cầu cách âm

5. Sơn nhà

Hạng mụcĐVTĐơn giá (VNĐ)Phạm vi đơn giáYếu tố làm giá thay đổi
Sơn nhà mới xây85.000 – 110.000Trọn gói bả, lót, phủ và nhân côngSố lớp bả và thương hiệu sơn quyết định vị trí trong khoảng giá; trần cao và cầu thang tăng nhân công
Sơn ngoại thất nhà mới xây85.000Trọn gói lót, phủ và nhân côngChiều cao mặt tiền và chi phí giàn giáo hoặc dây an toàn
Sơn lại nhà45.000 – 70.000Trọn gói vệ sinh bề mặt, lót, phủ và nhân côngChỉ áp dụng khi lớp nền cũ còn bám chắc; nếu tường bộp phải bóc và trát lại thì tính thêm hạng mục tô trát
Sơn lại ngoài trời30.000Nhân công và sơn phủ trên nền cũ còn tốtChưa gồm giàn giáo cho mặt tiền cao; bề mặt rêu mốc phải xử lý trước
Sơn chống thấm tường ngoài trời120.000Trọn gói sơn chống thấm và nhân côngLà lớp phủ bảo vệ bề mặt, không thay thế xử lý thấm từ nguyên nhân gốc; tường đã thấm phải xử lý nguồn trước
Sủi lớp sơn cũ25.000Nhân công sủi và vệ sinh bề mặtTính riêng, không nằm trong đơn giá sơn lại; lớp sơn dầu hoặc sơn nhiều lớp khó sủi hơn

6. Nhôm kính và cửa

Hạng mụcĐVTĐơn giá (VNĐ)Phạm vi đơn giáYếu tố làm giá thay đổi
Vách ngăn nhôm kính hệ 7501.150.000Trọn gói nhôm, kính, phụ kiện và nhân công lắpDiện tích ô nhỏ tính theo m² tối thiểu; loại kính (thường, cường lực, hộp)
Cửa nhôm kính hệ 7501.250.000Trọn gói nhôm, kính, phụ kiện, khóa và nhân côngSố cánh và kiểu mở; loại khóa và tay nắm
Vách ngăn kính cường lực850.000Trọn gói kính cường lực, phụ kiện và nhân côngĐộ dày kính theo khẩu độ và vị trí lắp; kính khoan lỗ, mài cạnh đặc biệt tính thêm
Vách nhôm kính Xingfa Việt Nam 1.4 ly1.850.000Trọn gói nhôm, kính, phụ kiện và nhân côngĐã cố định xuất xứ và độ dày profile; thay đổi theo loại kính và số ô
Vách nhôm kính Xingfa nhập Quảng Đông 2 ly2.150.000Trọn gói nhôm, kính, phụ kiện và nhân côngNhư trên
Bộ cửa nhôm Xingfa Việt1.900.000Trọn gói khung bao, cánh, kính, phụ kiện đồng bộ và nhân côngSố cánh, kiểu mở quay hay trượt; loại kính và loại khóa
Bộ cửa nhôm Xingfa nhập Quảng Đông2.200.000Trọn gói khung bao, cánh, kính, phụ kiện đồng bộ và nhân côngNhư trên

7. Mái tôn

Hạng mụcĐVTĐơn giá (VNĐ)Phạm vi đơn giáYếu tố làm giá thay đổi
Khung thép mái 2 mái hoặc 1 mái thái, kèo hộp 40×40×1,1 mm, xà gồ kẽm 40×40370.000 – 540.000Trọn gói khung kèo, xà gồ, tôn và nhân côngKhẩu độ vượt nhịp; loại và độ dày tôn; có lớp cách nhiệt hay không; chiều cao thi công
Khung thép mái 2 mái hoặc 1 mái thái, kèo hộp 50×50×1,1 mm, xà gồ kẽm 50×50430.000 – 560.000Trọn gói khung kèo, xà gồ, tôn và nhân côngQuy cách dùng cho khẩu độ lớn hơn; các yếu tố còn lại như trên

Toàn bộ đơn giá trên chưa bao gồm thuế VAT. Bạn có thể xem bảng giá sửa nhà đầy đủ cho toàn TP.HCM hoặc tải file PDF báo giá chi tiết để đối chiếu.

Cách đọc bảng giá này

Đơn giá trong bảng chỉ trở thành con số cuối cùng sau khi nhân với khối lượng thực tế. Có bốn yếu tố làm khối lượng đó thay đổi, và đây cũng là bốn thứ chúng tôi kiểm tra đầu tiên khi đi khảo sát.

  1. Phạm vi tháo dỡ. Đây là biến số lớn nhất. Cùng một yêu cầu “thay gạch nền”, nếu lớp vữa nền cũ còn phẳng và chắc thì chỉ cần bóc gạch rồi lát mới; nếu nền đã lún cục bộ hoặc phải hạ cốt để đi lại đường ống, phải đục xuống nền và cán lại — phát sinh thêm hai hạng mục.
  2. Phần khuất sau lớp hoàn thiện. Đường điện âm tường, ống cấp thoát nước, lớp chống thấm sàn vệ sinh chỉ lộ ra sau khi tháo dỡ. Khảo sát trước khi thi công đánh giá được rủi ro nhưng không thay thế được việc mở ra xem.
  3. Chủng loại vật tư hoàn thiện. Gạch, thiết bị vệ sinh, sơn và phụ kiện cửa có biên độ giá rất rộng. Nếu chủ nhà tự chọn vật tư, phần này nên tách khỏi hợp đồng thi công để tránh tranh cãi khi nghiệm thu.
  4. Điều kiện mặt bằng. Nhà trong hẻm nhỏ, không có chỗ tập kết vật tư, phải vận chuyển xà bần bằng xe nhỏ, hoặc nhà đang có người ở và chỉ thi công được theo giờ — tất cả đều làm tăng nhân công, dù khối lượng xây lắp không đổi.

Bảng giá chưa bao gồm những gì

  • Thuế VAT.
  • Vật tư hoàn thiện do chủ nhà tự chọn (gạch cao cấp, thiết bị vệ sinh, đèn, phụ kiện cửa) nếu đã thỏa thuận tách riêng.
  • Chi phí xin phép sửa chữa, cải tạo trong trường hợp thay đổi kết cấu, diện tích hoặc công năng.
  • Hạng mục gia cố kết cấu phát sinh sau khi tháo dỡ, nếu phát hiện dầm, sàn hoặc móng không đảm bảo.
  • Chi phí thiết kế nếu công trình cần bản vẽ cải tạo.

Vì sao hai báo giá cho cùng một căn nhà lại chênh nhau

Đây là câu hỏi chúng tôi nghe nhiều nhất khi khách hàng đã cầm hai, ba bảng báo giá trong tay. Chênh lệch hầu như không đến từ “đơn vị này đắt, đơn vị kia rẻ”, mà đến từ việc hai bảng giá đang mô tả hai khối lượng công việc khác nhau. Năm điểm dưới đây giúp bạn tự đối chiếu.

Kỹ thuật Nhân Thủy đo khối lượng và ghi chú hiện trạng tường tại buổi khảo sát
Khối lượng được đo tại hiện trường trước khi lập báo giá; đây là phần khiến hai bảng giá cho cùng một căn nhà có thể khác nhau

Bóc tách theo hạng mục hay khoán theo m² sàn

Báo giá bóc tách liệt kê từng công tác kèm khối lượng và đơn giá; báo giá khoán đưa một con số trên mét vuông sàn cho toàn bộ. Bảng khoán trông gọn và thường thấp hơn ở lần nhìn đầu tiên, nhưng nó chỉ chính xác khi phạm vi công việc được mô tả rất chặt. Nếu bảng khoán không đi kèm danh mục “gồm những gì, không gồm những gì”, phần chênh sẽ xuất hiện ở giai đoạn thi công. Khi so sánh, hãy quy hai bảng về cùng một danh mục trước, rồi mới so con số.

Phạm vi tháo dỡ được tính khác nhau

Một bên tính “đục gạch nền” là bóc lớp gạch, một bên tính là đục cả lớp vữa xuống nền bê tông. Chênh lệch khối lượng ở hạng mục này có thể kéo theo cả hạng mục cán nền phía sau. Cách kiểm tra: hỏi thẳng đơn vị báo giá rằng sau khi đục xong, mặt nền sẽ ở cao độ nào và có phải cán lại không.

Cùng tên vật tư nhưng khác chủng loại

Đây là chỗ chênh lệch nhất mà nhìn bảng giá không thấy. “Trần thạch cao” có thể là khung xương thường hoặc khung xương thương hiệu, tấm thường hoặc tấm chống ẩm. “Chống thấm” có thể là quét lớp phủ gốc xi măng hai lớp, hoặc dán màng khò nóng. “Sơn lại nhà” có thể là hai lớp phủ trực tiếp, hoặc bả — lót — hai lớp phủ. Giá khác nhau vì công việc khác nhau. Yêu cầu bảng giá ghi rõ chủng loại và số lớp là cách nhanh nhất để hai bảng trở nên so sánh được.

Phần không nhìn thấy có được đưa vào không

Chống thấm sàn vệ sinh, đi lại đường điện cũ, thay ống cấp thoát nước âm tường là những hạng mục dễ bị bỏ sót khỏi báo giá ban đầu vì chưa tháo dỡ nên chưa thấy. Một bảng giá không nhắc gì đến chúng không có nghĩa là không phải làm — chỉ có nghĩa là chi phí đó sẽ xuất hiện sau. Nếu nhà bạn đã có dấu hiệu thấm hoặc hệ điện nước trên 10 năm, hãy yêu cầu đưa các hạng mục này vào báo giá ngay từ đầu dưới dạng khối lượng dự phòng, kèm điều kiện áp dụng.

Điều kiện mặt bằng và tiến độ

Nhà hẻm nhỏ, nhà đang có người ở, công trình chỉ được thi công trong khung giờ nhất định, hoặc yêu cầu bàn giao gấp — tất cả đều làm tăng nhân công. Đây là phần hợp lý để chênh lệch, miễn là được nói rõ chứ không giấu vào đơn giá.

Cần lưu ý. Báo giá thấp bất thường ở nhóm hạng mục kết cấu và hệ kỹ thuật đáng để hỏi lại kỹ hơn báo giá thấp ở nhóm hoàn thiện. Hoàn thiện làm sai thì sửa lại được; kết cấu và phần âm tường làm sai thì phải đục ra làm lại.

Đọc hiện trạng nhà trước khi quyết định sửa

Trước khi chốt hạng mục và ngân sách, nên xác định căn nhà đang gặp vấn đề gì và nguyên nhân nằm ở đâu. Nhiều trường hợp chúng tôi khảo sát cho thấy hạng mục khách hàng định làm không xử lý được nguyên nhân thật, dẫn đến hư hại quay lại sau một đến hai mùa mưa.

Mảng vữa rỗng trên tường được bóc ra, lộ lớp gạch bên dưới trước khi trát lại
Lớp vữa bị rỗng được bóc đến nền chắc; nếu chỉ bả và sơn phủ, khu vực này có nguy cơ bong trở lại
Dấu hiệu quan sát đượcNguyên nhân thường gặpChỉ xử lý bề mặt có đủ khôngHướng xử lý
Sơn bong thành mảng, tường phồng rộp, gõ nghe bộpLớp vữa bị rỗng, tách khỏi tường gạch; hoặc tường đang ẩm từ bên trongKhôngBóc lớp vữa rỗng đến nền chắc, xác định nguồn ẩm trước, trát lại rồi mới sơn
Chân tường loang ố, mốc, cao 30–80 cm tính từ nềnẨm chân tường do nền hoặc do rò rỉ đường ống chạy sát chân tườngKhôngKiểm tra đường ống trước; nếu do nền thì xử lý ngăn ẩm chân tường
Trần tầng dưới thấm ố, nhỏ giọt ngay dưới sàn vệ sinhLớp chống thấm sàn vệ sinh hỏng, hoặc rò tại cổ ống xuyên sànKhôngBóc gạch sàn vệ sinh, xử lý cổ ống và chống thấm lại toàn sàn, ngâm thử nước trước khi lát
Trần thấm ố lan rộng ở tầng trên cùngThấm từ sân thượng, sàn mái hoặc máng xốiKhôngXử lý từ mặt trên: sân thượng, cổ ống thoát, khe co giãn
Nứt chân chim, mạng nhện trên bề mặt sơnNứt lớp vữa/lớp sơn, không liên quan kết cấuCó, trong đa số trường hợpTrám, xử lý bề mặt rồi sơn lại
Nứt chạy dài, xiên qua góc cửa, xuyên qua cả hai mặt tường, có xu hướng rộng thêmCó thể liên quan chuyển vị kết cấu hoặc lúnKhôngCần khảo sát kết cấu trước khi làm bất kỳ hạng mục hoàn thiện nào
Gạch nền bộp, nứt cục bộ, kênh mépLớp vữa lót không đầy, hoặc nền bên dưới lúnTùy nguyên nhânBóc kiểm tra lớp lót; nếu do nền lún thì phải xử lý nền
Aptomat nhảy khi dùng nhiều thiết bị, ổ cắm nóng, dây vỏ giòn nứtHệ điện cũ, tiết diện dây không còn phù hợp tải hiện tạiKhôngĐi lại tuyến điện theo tải thực tế, thay tủ điện và thiết bị đóng cắt
Lớp chống thấm được thi công quanh cổ ống xuyên sàn nhà vệ sinh trước khi lát gạch
Cổ ống xuyên sàn là vị trí rò rỉ phổ biến nhất; xử lý riêng vị trí này trước khi chống thấm toàn sàn

Hai nhóm dấu hiệu cần dừng lại và khảo sát kỹ trước khi làm hoàn thiện là nứt có dấu hiệu liên quan đến kết cấu và thấm chưa xác định được nguồn. Với nứt kết cấu, sơn phủ hay trám bề mặt chỉ che dấu hiệu mà không xử lý nguyên nhân, và nứt sẽ xuất hiện lại. Với chống thấm, xử lý sai vị trí là lý do phổ biến nhất khiến hạng mục chống thấm phải làm lại lần hai.

Nếu nhà bạn chỉ có nứt chân chim và lớp vữa còn bám chắc, phần lớn ngân sách nên dồn vào sơn lại nhà thay vì đục toàn bộ — đây là trường hợp xử lý bề mặt là đủ và tiết kiệm.

Sửa lại hay xây mới

Không có ngưỡng chung áp cho mọi căn nhà. Quyết định phụ thuộc vào ba câu hỏi, trả lời theo thứ tự.

Kết cấu hiện tại còn dùng được không. Nếu móng, cột, dầm, sàn còn đảm bảo và không có dấu hiệu lún hay chuyển vị, cải tạo thường hợp lý hơn. Nếu kết cấu đã xuống cấp hoặc không đáp ứng được công năng mới (ví dụ muốn nâng thêm tầng nhưng móng không chịu được), chi phí gia cố có thể tiệm cận chi phí xây mới mà kết quả vẫn bị ràng buộc bởi khung cũ.

Bạn muốn thay đổi bao nhiêu phần trăm của căn nhà? Nếu giữ nguyên mặt bằng và chỉ làm mới hoàn thiện, hệ điện nước, thì cải tạo là phương án rõ ràng. Nếu phải phá gần hết tường ngăn, đổi vị trí cầu thang và khu vệ sinh, đục lại toàn bộ hệ kỹ thuật, thì phần “giữ lại” còn quá ít để cải tạo có lợi thế về giá.

Ràng buộc pháp lý và thời gian. Cải tạo trong phạm vi không thay đổi kết cấu chịu lực, công năng và diện tích thường có thủ tục nhẹ hơn và thi công nhanh hơn. Xây mới cần thời gian cho thủ tục và thi công dài hơn, đồng thời phải tính chi phí thuê chỗ ở trong thời gian đó.

Cải tạoXây mới
Phù hợp khiKết cấu còn tốt, mặt bằng cơ bản giữ nguyênKết cấu xuống cấp, cần thay đổi toàn bộ công năng hoặc nâng tầng lớn
Ưu điểmThời gian ngắn hơn, thủ tục nhẹ hơn, có thể làm cuốn chiếuChủ động hoàn toàn về mặt bằng, hệ kỹ thuật và kết cấu
Nhược điểmBị ràng buộc bởi khung cũ; rủi ro phát sinh sau khi tháo dỡChi phí và thời gian lớn hơn; phải thu xếp chỗ ở
Rủi ro chínhPhát sinh khối lượng khi mở ra phần khuấtKéo dài tiến độ do thủ tục

Với hiện trạng chưa rõ ràng, chúng tôi thường khuyến nghị khảo sát trước rồi mới quyết định, vì chi phí một buổi khảo sát nhỏ hơn nhiều so với chi phí chọn sai hướng.

Các nhóm hạng mục nhận thi công tại khu vực Thủ Đức

Nhà ở dân dụng

Mặt bằng kinh doanh

Hạng mục đơn lẻ

Cải tạo nhà phố tại khu vực Thủ Đức trong giai đoạn xây tô và ốp lát
Công trình nhà phố được cải tạo theo từng nhóm hạng mục: kết cấu, hệ kỹ thuật rồi mới đến hoàn thiện

Quy trình thi công và tiêu chí chuyển bước

Quy trình dưới đây là cách đội Nhân Thủy làm việc. Mỗi bước ghi rõ kiểm tra gì, cho ra kết quả gì và điều kiện nào thì được chuyển sang bước sau — để bạn biết mình đang ở đâu và có quyền yêu cầu gì tại từng thời điểm.

Kỹ thuật Nhân Thủy kiểm tra hiện trạng tường và hệ điện tại buổi khảo sát công trình
Buổi khảo sát cho ra bản ghi hiện trạng và khối lượng sơ bộ — cơ sở để lập báo giá bóc tách

Bước 1 — Tiếp nhận yêu cầu và hẹn khảo sát. Ghi nhận loại công trình, diện tích, hiện trạng, mô tả sơ bộ và mong muốn của chủ nhà. Kết quả: lịch khảo sát và danh sách nội dung sẽ được kiểm tra tại hiện trường. Chuyển bước khi hai bên thống nhất được thời gian.

Bước 2 — Khảo sát hiện trạng. Kiểm tra bề mặt tường, trần, nền; vị trí thấm và nứt; tình trạng hệ điện và cấp thoát nước; phạm vi cần tháo dỡ; điều kiện mặt bằng và lối vận chuyển vật tư. Chụp ảnh hiện trạng và đo khối lượng thực tế. Kết quả: bản ghi hiện trạng, khối lượng sơ bộ và các điểm rủi ro cần dự phòng. Chuyển bước khi đã xác định được phạm vi công việc, kể cả phần chưa mở ra được, thì phải nêu rõ là chưa xác định.

Bước 3 — Phương án và báo giá bóc tách. Lập phương án xử lý cho từng vấn đề đã ghi nhận, gắn với hạng mục và khối lượng. Kết quả: bảng báo giá theo hạng mục, ghi rõ đã gồm gì, chưa gồm gì, hạng mục nào là dự phòng và điều kiện nào kích hoạt nó. Người xác nhận: chủ nhà. Chuyển bước khi chủ nhà đã hiểu và đồng ý với phạm vi, không chỉ với con số tổng.

Bước 4 — Ký hợp đồng. Hợp đồng nêu phạm vi công việc, khối lượng, đơn giá, tiến độ, điều khoản thanh toán, điều kiện phát sinh và thời hạn bảo hành theo từng hạng mục. Kết quả: hợp đồng hai bên giữ. Chuyển bước khi đã ký và thống nhất ngày khởi công.

Bước 5 — Thi công. Che chắn, bảo vệ phần giữ lại, tháo dỡ theo phạm vi đã chốt. Sau khi tháo dỡ, nếu phát hiện phần khuất khác với dự kiến, dừng lại, thông báo và chốt lại khối lượng trước khi làm tiếp — đây là điểm nhiều tranh chấp phát sinh nếu bỏ qua. Kết quả: từng hạng mục hoàn thành theo trình tự kết cấu → hệ kỹ thuật → hoàn thiện. Người xác nhận: kỹ thuật phụ trách công trình. Chuyển hạng mục khi hạng mục trước đạt yêu cầu, ví dụ, sàn vệ sinh phải ngâm thử nước đạt mới được lát gạch.

Bước 6 — Nghiệm thu và bàn giao. Kiểm tra theo danh mục hạng mục trong hợp đồng: độ phẳng, độ bám, vận hành hệ điện nước, kiểm tra thấm sau khi hoàn thiện. Vệ sinh và dọn xà bần trước khi bàn giao. Kết quả: biên bản nghiệm thu, hồ sơ bảo hành. Người xác nhận: chủ nhà ký biên bản.

Xem thêm quy trình làm việc chung của Nhân Thủy áp dụng cho mọi công trình.

Bảo hành, nghiệm thu và điều kiện áp dụng

Công trình do Nhân Thủy thi công được bảo hành từ 12 tháng đến 5 năm tùy hạng mục, tính từ ngày nghiệm thu và bàn giao. Thời hạn cụ thể được ghi trong hợp đồng và phiếu bảo hành trước khi khởi công. Trong thời hạn bảo hành, lỗi kỹ thuật hoặc lỗi thi công thuộc trách nhiệm của Nhân Thủy được khắc phục miễn phí.

Thời hạn theo từng nhóm hạng mục

Nhóm hạng mụcThời hạnÁp dụng cho hư hỏng nào
Sửa nhà — kết cấu, xây tô, cải tạo, hoàn thiện12 – 24 thángNứt, bong, thấm, lún cục bộ do lỗi thi công; không áp dụng nếu chủ nhà thay đổi công năng sau bàn giao
Chống thấm — sân thượng, mái, nhà vệ sinh, tường, tầng hầm3 – 5 nămThấm trở lại đúng tại vị trí đã xử lý; không áp dụng nếu kết cấu bị tác động sau thi công
Sơn — phần kỹ thuật thi công12 thángBong tróc, phồng rộp, loang màu do lỗi thi công
Sơn — màng sơn theo hãng3 – 5 nămTheo chính sách hãng (Dulux, Jotun, Kova) và với điều kiện bề mặt đạt chuẩn
Mái tôn — thi công, lắp khung kèo và lợp12 – 24 thángDột, xô lệch, hở mối nối do lỗi lắp đặt
Mái tôn — tấm tôn theo nhà sản xuấtTheo hãng, có loại trên 10 năm chống gỉTheo phiếu bảo hành của nhà sản xuất tôn
Trần, vách thạch cao12 thángNứt mối nối, cong võng, bong do lỗi thi công; không áp dụng nếu nguyên nhân là thấm dột từ mái hoặc tường
Nội thất — phần mộc, thi công lắp đặt12 – 24 thángCong vênh, bung keo, lệch cánh do lỗi gia công hoặc lắp đặt
Nội thất — phụ kiện, thiết bịTheo nhà sản xuấtBản lề, ray, thiết bị điện theo phiếu bảo hành của hãng

Điểm đáng chú ý với người đang so sánh nhà thầu: chống thấm và màng sơn có thời hạn dài nhất, 3–5 năm, vì đây là hai hạng mục mà lỗi thi công thường chỉ lộ ra sau một đến hai mùa mưa. Nếu một báo giá không ghi rõ thời hạn cho riêng hai hạng mục này, nên hỏi lại trước khi ký.

Điều kiện được bảo hành

Yêu cầu bảo hành được tiếp nhận khi đủ đồng thời bốn điều kiện: công trình còn trong thời hạn ghi trên hợp đồng hoặc phiếu bảo hành; khách hàng có phiếu bảo hành của Nhân Thủy hoặc của bên cung cấp vật tư, thiết bị; hư hỏng là lỗi kỹ thuật hoặc lỗi thi công thuộc trách nhiệm Nhân Thủy; tem bảo hành còn nguyên vẹn, không rách, không tẩy xóa.

Nếu mất phiếu, Nhân Thủy vẫn đối chiếu qua mã hợp đồng và dữ liệu lưu tại công ty để xác định thời hạn và phạm vi.

Trường hợp không áp dụng bảo hành miễn phí

  • Công trình đã hết thời hạn bảo hành.
  • Tem bảo hành bị thay đổi, rách hoặc tẩy xóa.
  • Hư hỏng do sử dụng, sửa chữa hoặc cải tạo không đúng quy cách sau khi bàn giao.
  • Hư hỏng do đơn vị khác can thiệp vào hạng mục Nhân Thủy đã thi công.
  • Nguyên nhân bất khả kháng: thiên tai, hỏa hoạn, ngập lụt, sụt lún nền đất tự nhiên.

Các trường hợp trên vẫn được khảo sát và báo giá theo chính sách bảo trì có tính phí, minh bạch theo từng hạng mục trước khi thi công.

Quy trình yêu cầu bảo hành

Gọi hoặc nhắn Zalo 0981 878 997, kèm số phiếu bảo hành hoặc mã hợp đồng, địa chỉ công trình và hình ảnh hư hỏng. Nhân Thủy phản hồi trong 24 giờ làm việc và cử kỹ thuật đến khảo sát trong 24–48 giờ tại khu vực nội thành TP.HCM. Sau khảo sát, nếu hư hỏng thuộc phạm vi bảo hành thì khắc phục miễn phí; nếu ngoài phạm vi thì gửi phương án và báo giá bảo trì để khách hàng quyết định trước khi làm. Kết thúc, hai bên lập biên bản xác nhận hoàn thành và phần đã sửa có thể được gia hạn bảo hành theo thỏa thuận.

Thời hạn bảo hành công trình xây dựng được điều chỉnh bởi Điều 64 Luật Xây dựng 2025 và Nghị định 207/2026/NĐ-CP. Nhà ở và công trình dân dụng tư nhân thuộc nhóm vốn khác; luật cho phép thỏa thuận theo hợp đồng — Nhân Thủy chọn cam kết bằng hoặc cao hơn mức tối thiểu và ghi rõ trong hợp đồng.

Chi tiết đầy đủ, gồm mẫu phiếu bảo hành, xem chính sách bảo hành.

Công trình đã thi công tại khu vực Thủ Đức

Cải tạo nhà ở — đường số 9, phường Hiệp Bình Phước

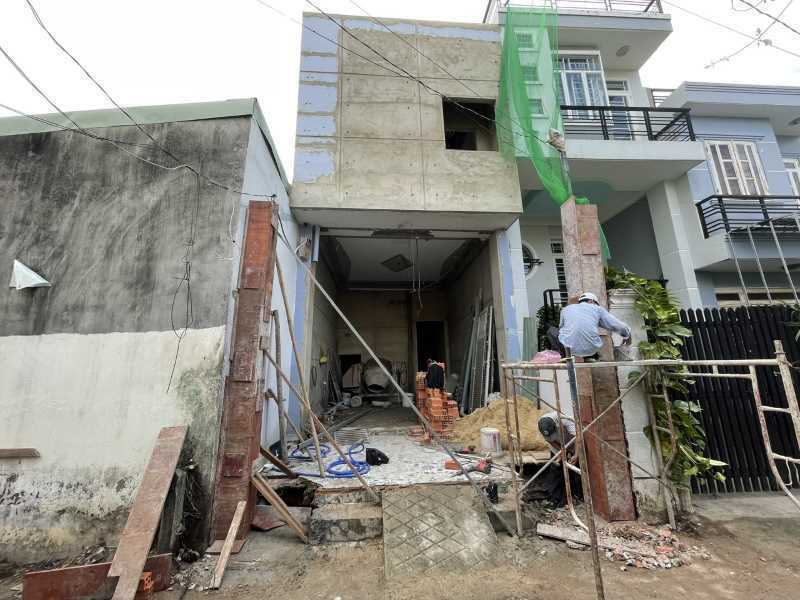

Chủ đầu tư: anh Luân. Yêu cầu ban đầu: tháo dỡ và thi công lại toàn bộ căn nhà, thay nội thất và sơn nước. Phương án đã thực hiện: xây tô, ốp lát gạch, cải tạo toàn bộ căn nhà, lắp đặt lại hệ thống điện nước, sơn hiệu ứng hoàn thiện.

Hiện trạng căn nhà tại đường số 9, phường Hiệp Bình Phước trước khi cải tạo
Hiện trạng căn nhà tại đường số 9, phường Hiệp Bình Phước trước khi cải tạo

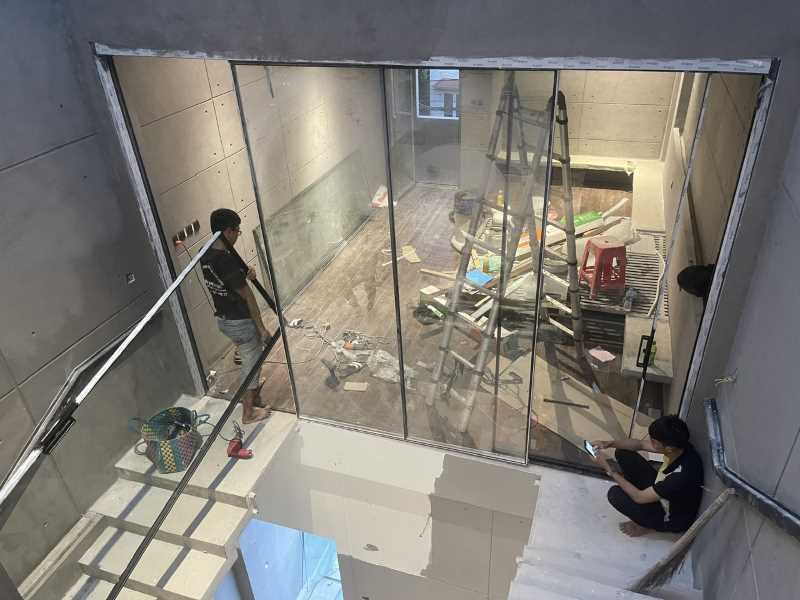

Thi công ốp lát và xây tô tại công trình cải tạo nhà đường số 9, phường Hiệp Bình Phước
Giai đoạn xây tô, ốp lát sau khi hoàn tất tháo dỡ và đi lại hệ điện nước
Thi công trụ cột cổng
Giai đoạn đổ trụ cột cổng mặt tiền
thợ đang tiến hành gắn cửa kiếng
Thợ đang gắn cửa lùa slim phòng ngủ

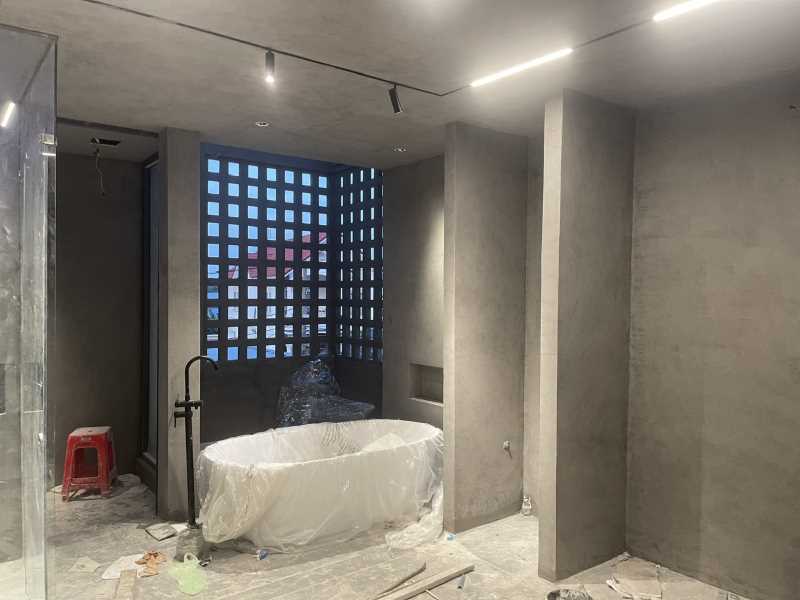

Khu vực bồn tắm
Khu vực bồn tắm nằm nhìn được ra ngoài ngắm cảnh

cây xanh kkhu vực cầu thang
Khu vực cầu thang hoàn thiện, đưa vào sử dụng, với cây xanh được trồng tại vị trí thông tầng lấy sáng.
hoàn thiện gara ô tô với ánh sáng trên trần
Phòng khách cải tạo làm gara ô tô

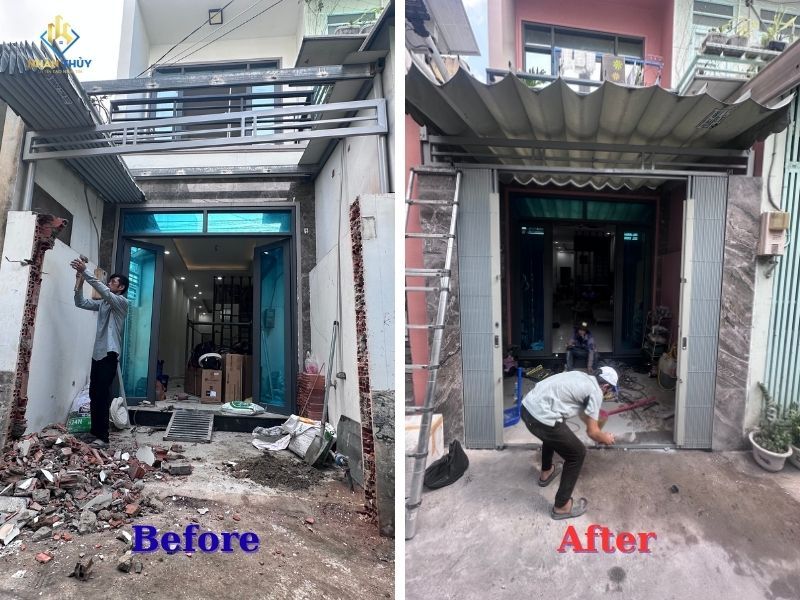

Cải tạo nhiều hạng mục — nhà anh chị Vân Linh, phường Phước Long

Cải tạo trên nền nhà đang sử dụng: giữ lại phần còn tốt, chỉ tháo và làm mới phần cần thay đổi.

Nội dungChi tiết
Địa điểm51/24A đường 359, phường Phước Long, TP.HCM
Mặt tiềnCắt và xây cao lại 2 cột cổng, xây nâng tường bên, ốp gạch cột, làm khung mặt dựng bằng sắt hộp
Chống thấmChân tường ẩm, 50 m² tường ngoài, seno trên nhà vệ sinh lầu 1 — dùng Kova CT11A
Sơn nội thất294 m² — dặm vá, trét bột Jotun, 1 lớp lót Jotun, 2 lớp phủ Dulux 5in1
Cửa nhôm lắp mới2 bộ Xingfa hệ 55, nhôm dày 1,4 mm, kính cường lực mờ 8 mm
Điện nướcĐiều chỉnh cấp thoát và nguồn điện theo vị trí thiết bị bếp mới, đi thêm ống hút mùi
Nội thất bếpTủ dưới 4,30 m, tủ trên 3,32 m, tủ lạnh và đồ khô, mặt đá nung kết
Thời gian thi công20 ngày
Bảo hành12 tháng kể từ ngày nghiệm thu, bàn giao

Điểm khó và cách xử lý. Ba thiết bị bếp mới kéo theo sự thay đổi đồng thời đường cấp, đường thoát, nguồn điện và đường hút mùi. Nếu lắp tủ trước rồi mới dời ống, phần hoàn thiện vừa làm sẽ phải tháo mở lại — nên điện nước được chốt và thi công xong trước khi lắp hệ tủ. Tương tự, chân tường ẩm và seno được chống thấm trước bước sơn.

Hai bộ cửa nhôm cũ, lan can và lam gỗ chỉ được sơn làm mới bề mặt chứ không thay mới. Đây là ví dụ cụ thể cho nguyên tắc bóc tách phạm vi đã nói ở phần trên.

Mặt tiền nhà anh chị Vân Linh tại Phước Long trong hai giai đoạn cải tạo cột cổng
Bên trái là lúc đang cắt và tháo sửa cột, bên phải là sau khi cột đã xây cao lại và ốp gạch

Xem hồ sơ đầy đủ công trình anh chị Vân Linh

Chống thấm và sơn lại ngoại thất — nhà anh An, phường Phước Bình

Công trình chỉ xử lý phần ngoài trời, minh họa trường hợp không phải cứ sơn lại là xong.

Nội dungChi tiết
Địa điểm246 đường số 10, phường Phước Bình, TP Thủ Đức
Hạng mụcChống thấm tường, chống thấm sân thượng, sơn lại mặt tiền
Hiện trạngTường ngoài nứt chân chim dày, bong lớp phủ để lộ nền; rêu và mảng bám đen trên hệ lam và dầm tầng trên
Vật tư sơnBột Dulux ngoài trời, sơn lót Dulux ngoài trời, sơn phủ Dulux Weathershield ngoại thất
Kết quảMặt tiền và tầng trên hoàn thiện lại với phối màu trắng và xanh nhạt; sân thượng có lớp phủ đồng đều tại thời điểm ghi nhận

Điểm khó và cách xử lý. Phần lớn diện tích cần xử lý nằm ở ban công, mặt đứng và sân thượng, nơi khả năng tiếp cận quyết định biện pháp thi công chứ không chỉ diện tích. Với lớp sơn đã nứt và bong thành mảng, phần nền yếu bên dưới phải được xử lý trước; chỉ lăn thêm một lớp sơn mới lên trên thì lớp hoàn thiện mới sẽ bong theo lớp cũ. Đây cũng là lý do hai căn nhà có diện tích gần nhau vẫn chênh lệch chi phí đáng kể.

Mặt tiền nhà anh An tại Phước Bình sau khi chống thấm và sơn lại
Mặt tiền nhà anh An tại Phước Bình sau khi chống thấm và sơn lại

Xem hồ sơ đầy đủ công trình nhà anh An

Xem thêm các công trình Nhân Thủy đã thực hiện.

Chuẩn bị gì trước khi gọi khảo sát

Báo giá sát thực tế phụ thuộc rất nhiều vào thông tin bạn cung cấp ngay từ đầu. Sáu việc dưới đây giúp rút ngắn thời gian và giảm phát sinh về sau.

  1. Chụp ảnh hiện trạng những chỗ đang có vấn đề: vết nứt, vết thấm, chỗ bong tróc, tủ điện, khu vệ sinh. Chụp cả toàn cảnh phòng để thấy tỉ lệ.
  2. Ghi lại thời điểm và điều kiện xuất hiện vấn đề. Vết thấm chỉ xuất hiện sau mưa lớn, hay có quanh năm? Thông tin này giúp khoanh vùng nguyên nhân nhanh hơn nhiều so với chỉ nhìn ảnh.
  3. Xác định phần muốn giữ nguyên. Nhiều chủ nhà chỉ nói phần muốn thay; phần muốn giữ cũng quan trọng không kém vì nó quyết định biện pháp che chắn và phạm vi tháo dỡ.
  4. Nắm ngân sách dự kiến theo khoảng, không cần con số chính xác. Có khoảng ngân sách thì phương án đưa ra sẽ nằm trong tầm với, thay vì phải làm lại từ đầu.
  5. Kiểm tra ràng buộc của tòa nhà hoặc khu vực nếu là chung cư hoặc nhà trong khu quản lý: giờ thi công, lối vận chuyển vật tư, thủ tục đăng ký.
  6. Chuẩn bị hồ sơ nhà nếu có — bản vẽ cũ, giấy phép xây dựng ban đầu. Với công trình cần thay đổi kết cấu, hồ sơ này tiết kiệm được cả một bước dò tìm.

Câu hỏi thường gặp

Sửa nhà ở Thủ Đức có đắt hơn khu vực khác không? Đơn giá theo hạng mục của Nhân Thủy niêm yết chung cho các khu vực phục vụ, không phân biệt theo địa bàn. Phần có thể làm chênh chi phí là điều kiện mặt bằng cụ thể: nhà trong hẻm nhỏ, khó vận chuyển vật tư và xà bần sẽ tăng nhân công so với nhà mặt đường, bất kể ở khu vực nào.

Có thể ở lại trong nhà khi đang sửa không? Được, nếu phạm vi thi công tách bạch được theo khu vực và không phải cắt điện nước toàn nhà kéo dài. Trường hợp cải tạo toàn bộ, đục nền để đi lại hệ kỹ thuật hoặc thi công phần mái, chúng tôi khuyến nghị bố trí chỗ ở tạm vì bụi và tiếng ồn ở mức không cho sinh hoạt bình thường.

Sửa nhà có cần xin phép không? Phụ thuộc vào phạm vi. Cải tạo không làm thay đổi kết cấu chịu lực, công năng sử dụng và không ảnh hưởng đến môi trường, an toàn công trình thường được miễn giấy phép; thay đổi kết cấu, tăng diện tích hoặc nâng tầng thì cần thủ tục. Quy định có thể thay đổi và áp dụng khác nhau theo từng trường hợp — nên xác nhận với cơ quan quản lý xây dựng địa phương trước khi khởi công. Chúng tôi hỗ trợ tư vấn hồ sơ nhưng không thay bạn quyết định vấn đề pháp lý.

Đã sơn lại rồi mà tường vẫn bong, vì sao? Thường là vì lớp vữa bên dưới đã rỗng hoặc tường còn ẩm, nên chỉ xử lý ở lớp phủ. Sơn bám vào lớp nền không chắc thì bong theo lớp nền đó. Cách kiểm tra đơn giản: gõ nhẹ lên tường, chỗ nghe bộp là chỗ vữa đã tách, cần bóc đến nền chắc trước khi trát và sơn lại.

Bảng giá này áp dụng được bao lâu? Đơn giá phụ thuộc vào giá vật tư và nhân công tại thời điểm báo, nên chỉ dùng để ước tính. Con số trong hợp đồng được chốt sau khảo sát và có hiệu lực theo thời hạn ghi trong hợp đồng.

Bước tiếp theo

Nếu bạn đã xác định được nhóm hạng mục cần làm, bước hợp lý tiếp theo là khảo sát hiện trạng để chốt khối lượng. Buổi khảo sát cho ra bản ghi hiện trạng, phương án xử lý cho từng vấn đề và báo giá bóc tách theo hạng mục — đủ để bạn so sánh với các đơn vị khác trên cùng một mặt bằng thông tin.

Gửi yêu cầu khảo sát và báo giá — hoặc gọi 0981 878 997.
